掘进316米!万家丽北延线电力隧道盾构段首段贯通
2021-07-14 10:43:59 阅读:177次 发布者:admin

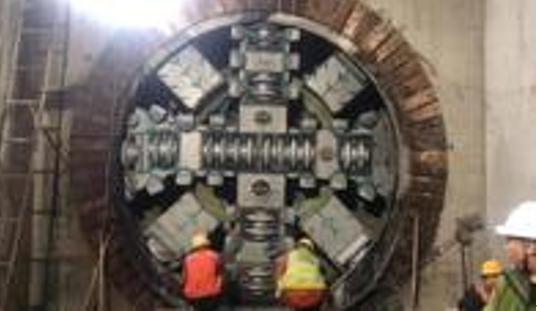

      2021年1月30日,在万家丽路快速化改造北延线(含电力隧道)工程3号出线井内,随着中铁山河13#盾构机刀盘缓缓切削围护结构桩体,13#盾构机刀盘出现在视线中,标志着万家丽电力隧道项目首段隧道顺利贯通。
  万家丽路快速化改造北延线(含电力隧道)是长沙市长沙县重点建设项目,包含电力隧道和高架桥的建设。电力隧道南起特立西路,北至规划的信息大道北,全长约7.6公里。其中隧道全长约5.1公里,明挖段全长约2.5公里。
  据介绍,万家丽电力隧道盾构段是中铁山河承接的第一个施工项目,采用三台套盾构机进行掘进施工。盾构段全长5公里,共分7段,此次贯通的是13#盾构机首段施工任务。

  因始发井尺寸限制,本项目盾构始发时需采取分体始发,全部台车下井需3次拆装机,施工组织十分困难。隧道掘进过程中连续近距离穿越星沙联络线桥梁桩基,距离桩基最近处不足3米,还多次穿越燃气等市政管线,施工难度大,安全风险高。施工过程中所遇到的地质情况复杂,地下水丰富更是进一步增加了施工难度。

                                                                                                                                                    来源:中铁山河
